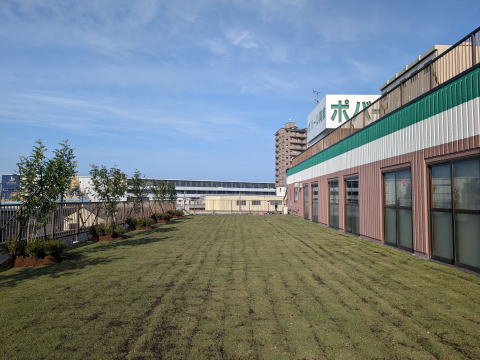

「工場社員食堂テラス緑化252u」 名古屋市中村区 工事の様子
2025年9月10日(水) 水減量・芝交換1/3u   1h2名

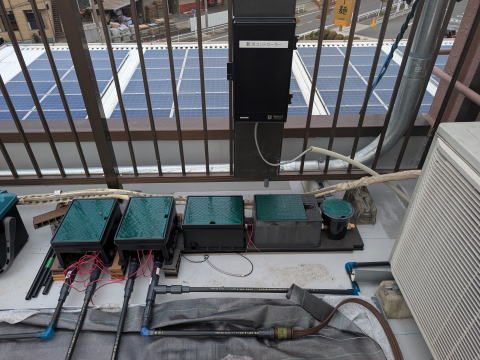

■スマプロBT(レインセンサー):6・10・14 3.5時間ずつ
■スマートアイエス 1スプレー:6〜16 2h置6回5分 毎日→4分 合計24分
■スマートアイエス 2ホース:6〜16 2h置6回5分 毎日→4分 合計24分 ・ 総合計48分

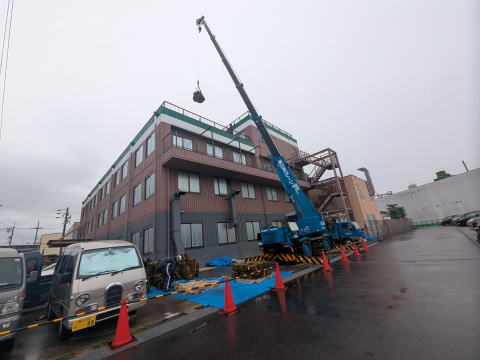

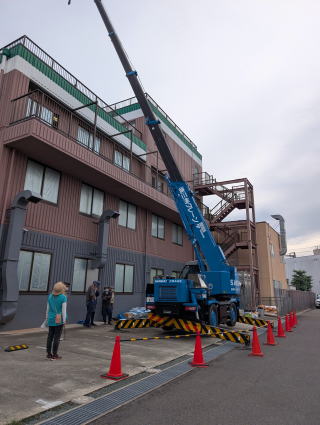

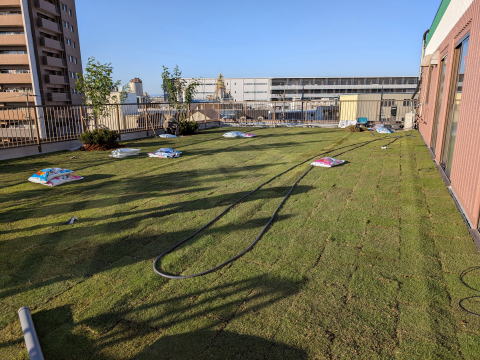

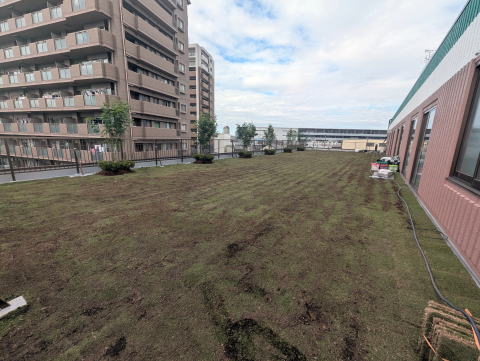

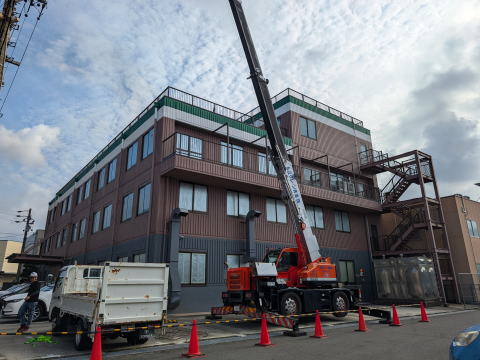

2025年10月22日(水)マット・防根シート設置/芝屋上荷揚げ 7h〜9名(si2.ki3,kk,m,ku)

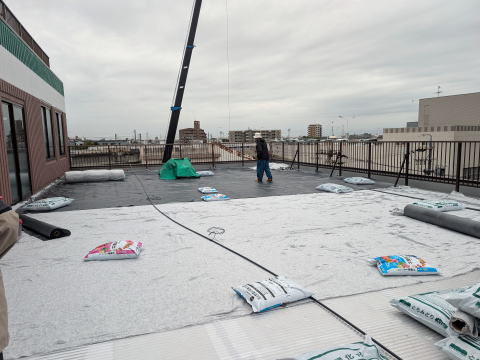

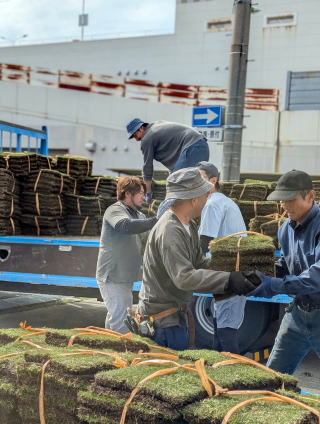

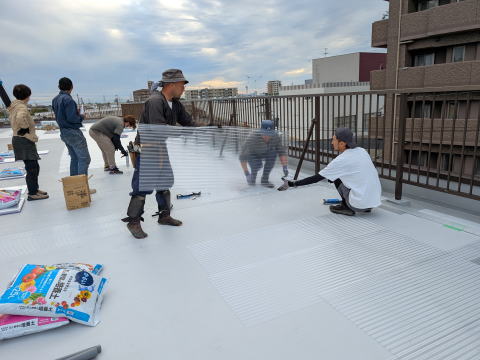

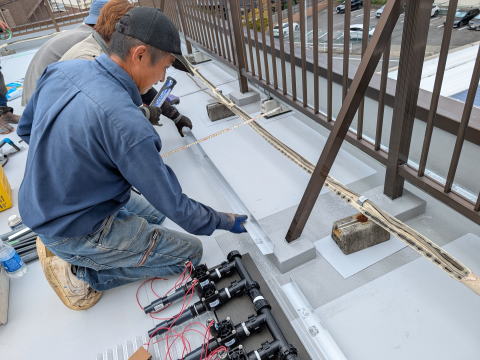

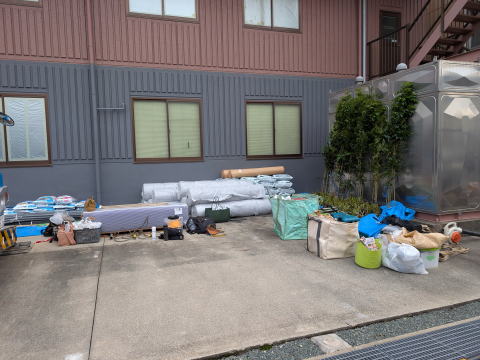

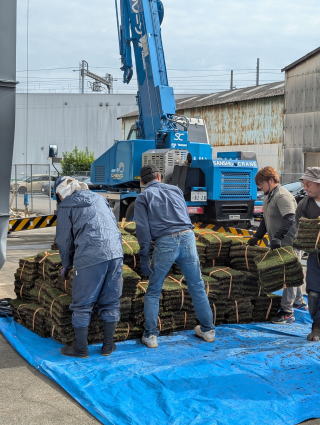

2025年10月21日(火) Lアン・波板設置/TM9芝252u納入7h〜9名(si2.ki3,kk,m,k)
2025年10月20日(月) 樹木植替/Lアングル排水穴あけ/商品納入  4h〜2名(si)

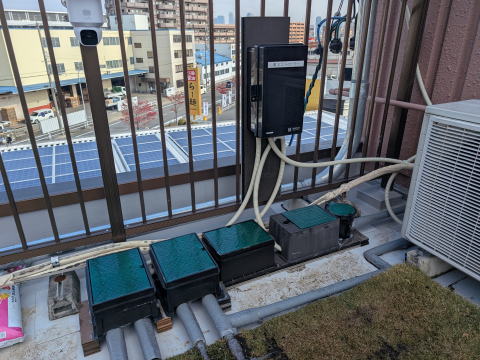

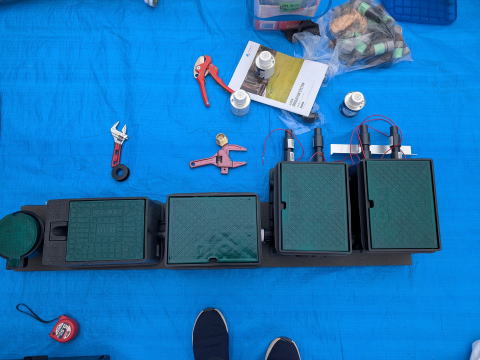

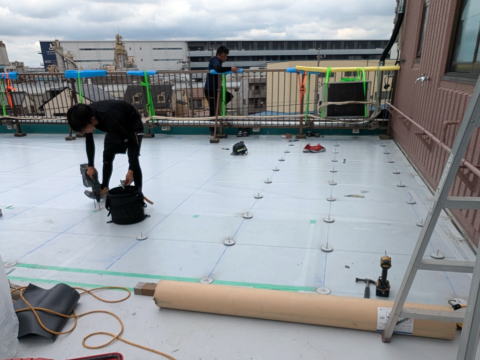

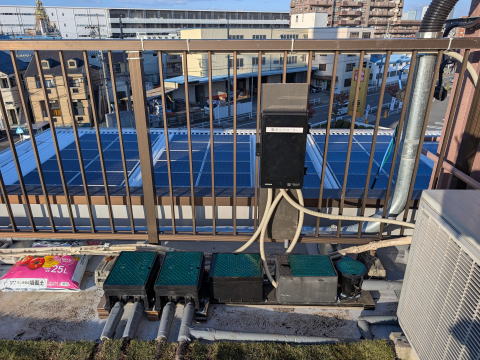

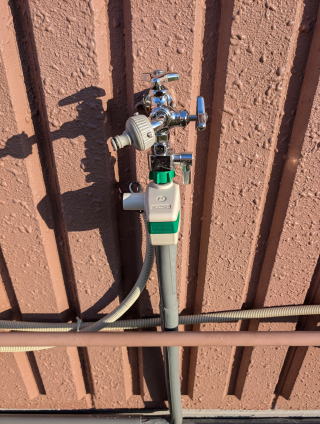

2025年10月15日(水) コントローラー電気配線工事  5h〜3名(kk・si)

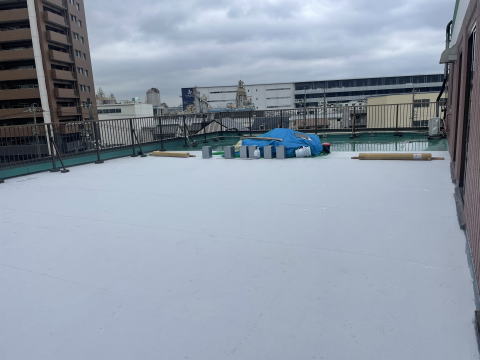

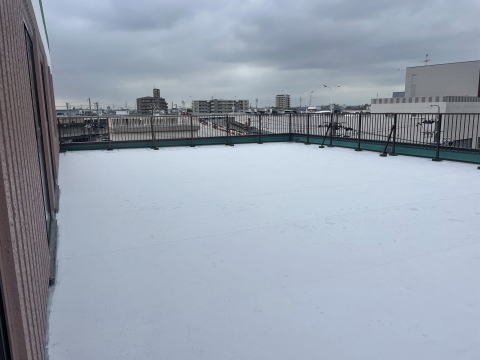

2025年10月14日(火) 断根シート貼り工事 経過

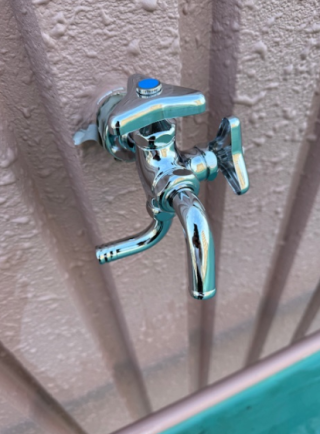

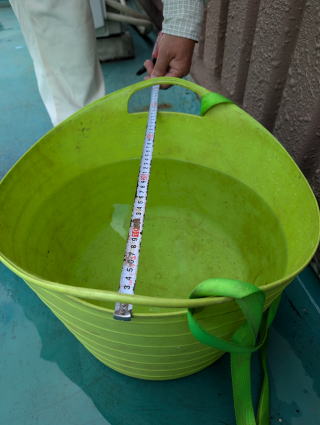

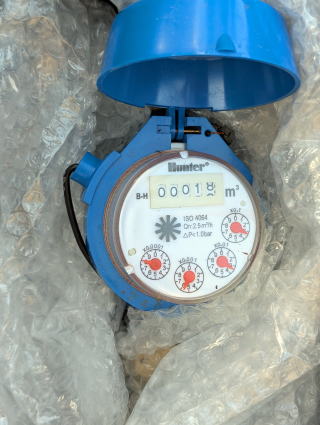

2025年10月7日(火) 断根シート貼り工事開始  1分間吐水量約17L

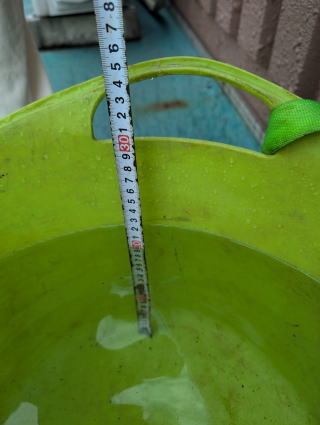

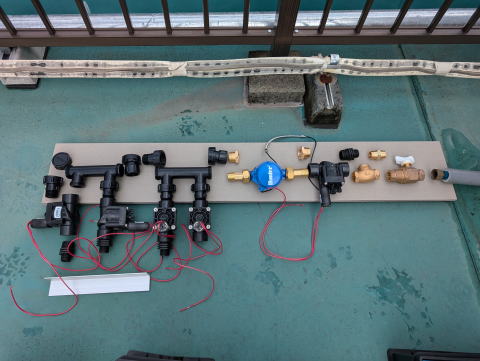

2025年10月1日(水)コントローラー設置位置確認 9:30〜11 2名kk

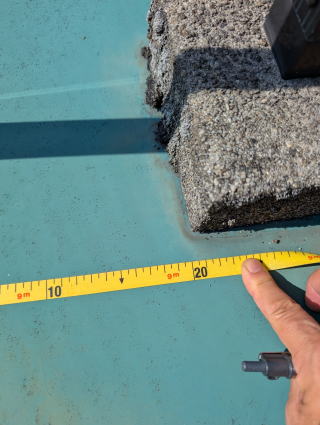

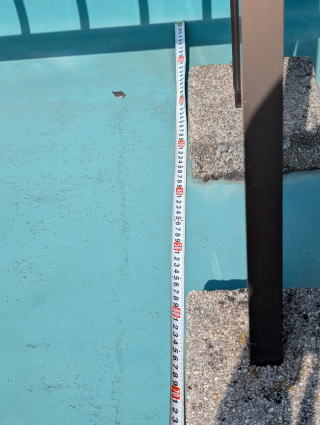

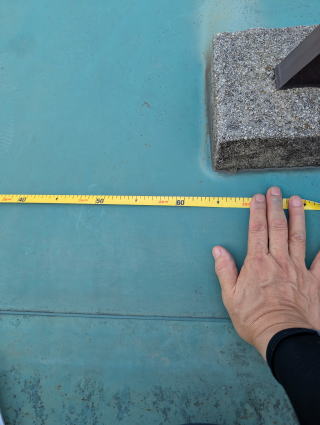

2025年9月18日(木) 現地確認 9〜 2名kk

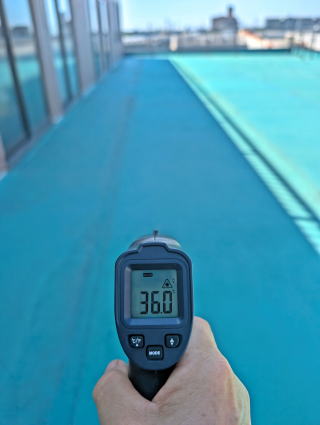

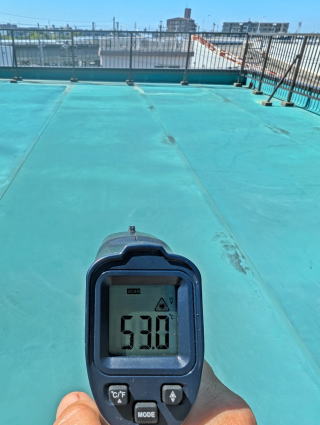

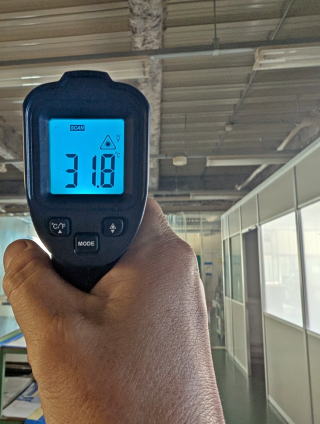

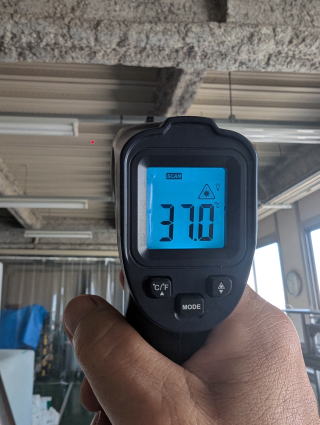

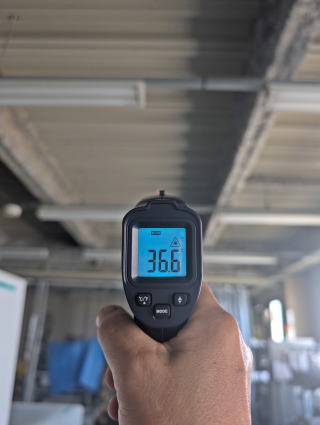

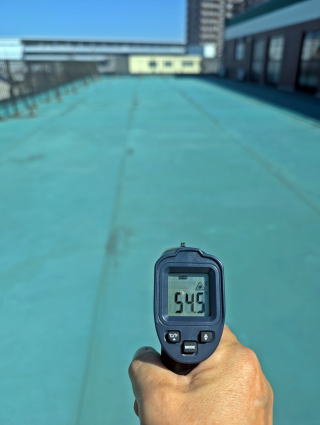

2025年9月16日(火) 契約・温度測定 10:30 2名shi

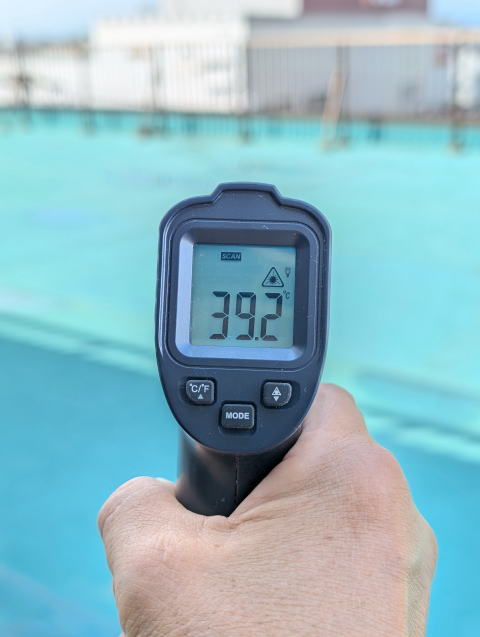

晴天10:30時点 ■緑化予定テラス 平均53.7℃   /   ■食堂下36℃
晴天10:30時点 ■緑化予定テラス下 平均36.8℃   /   ■食堂下31.8℃

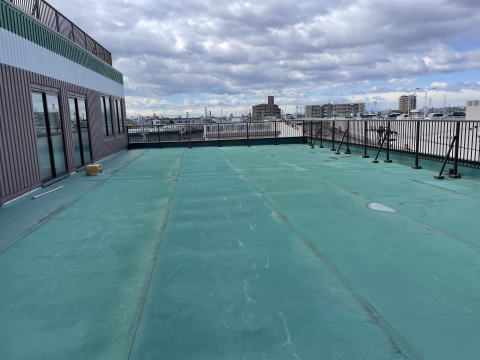

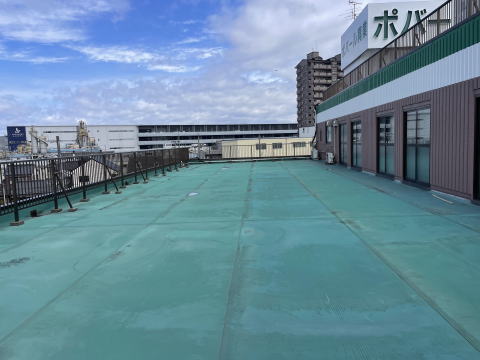

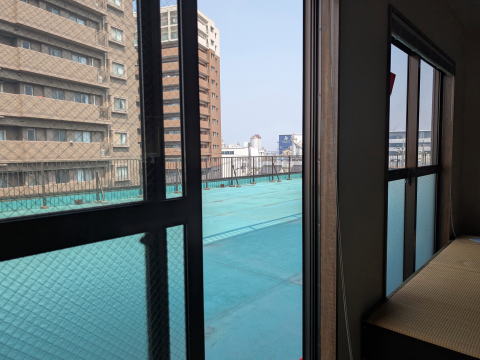

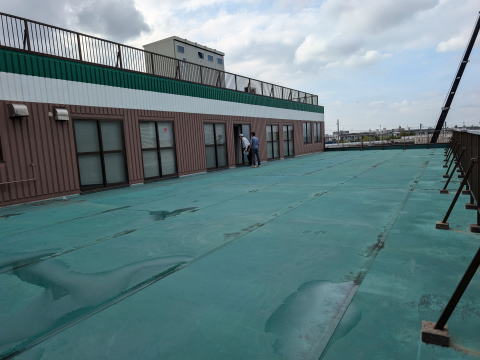

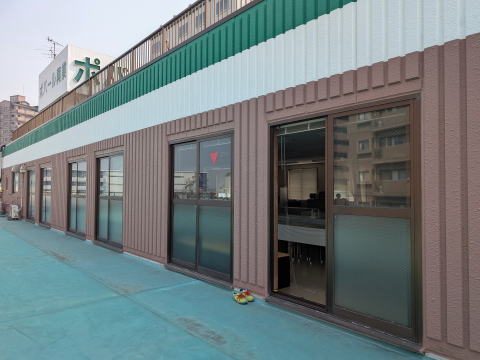

2025年3月26日(水) 現地確認 10:00 3名
2025年1月 デザイン提案時

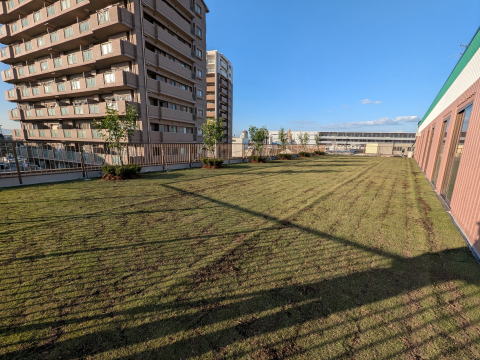

2025-11完成施工例→ここをクリック
MP緑化トップページへ施工例C屋上緑化
2024-10工場テラス緑化>メンテ2025先頭へ
MP緑化トップページへ
施工例C屋上緑化
2024-10工場テラス緑化>
メンテ2025

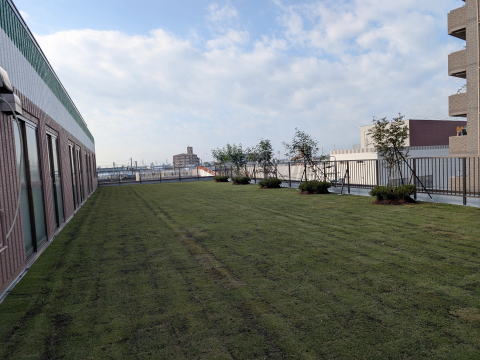

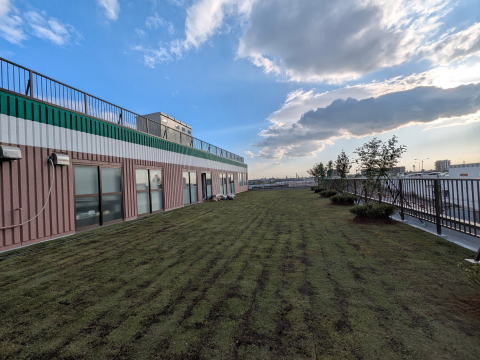

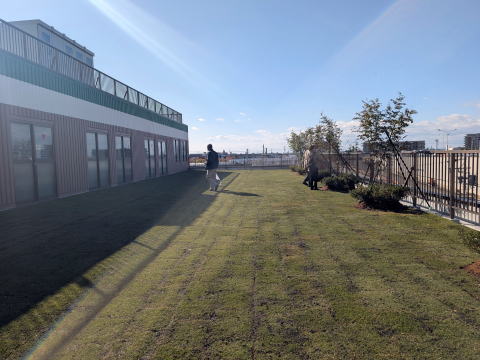

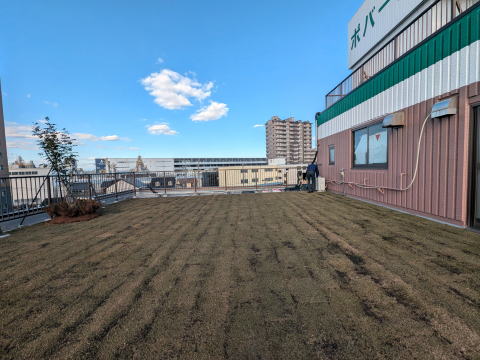

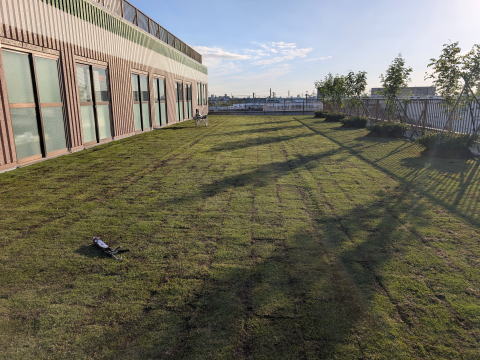

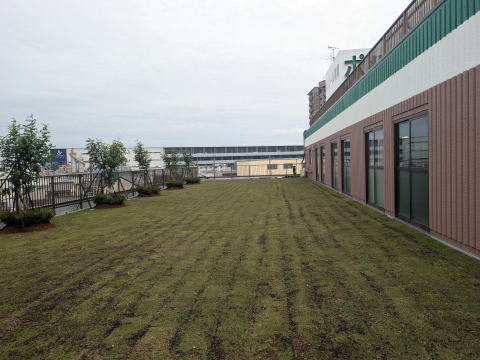

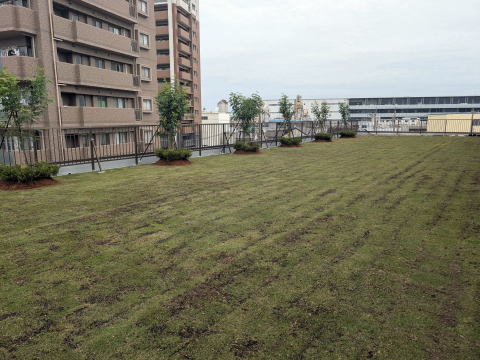

2025年10月完成時の様子
